maanantai 28. marraskuuta 2011

2.väliseinärunko pystyssä

"Lämmin marraskuun viikko, sadetta ja harmaata.." Viime viikko oli aika hiljaista tontilla olon suhteen, yövuorot töissä ja T:n 4päivän helsinginreissu verotti työntekoa tontilla. Viikonloppuna päästiin kuitenkin taas työn makuun kun T aloitti lauantaina hommat isänsä kanssa ja saivat talon toisenkin päädyn laudoitettua loppuun, räystäslautoja lukuunottamatta. Sunnuntaita vietettiin tontilla vesisateessa ja kovassa tuulessa, ulkohommat siirrettiin suosiolla seuraavaan (parempaan ja vähemmän sateisempaan) päivään ja siirryttiin sisätiloihin. Alkuun pientä siivoilua ja uuden pihavalon asentamista eikä maksanut kuin n.24e bauhausista ja liiketunnistimen avulla toimii, näppärä olla etupihalla. Itse olen jo pitkään hinkunut lisää väliseiniä taloon ja nyt sitten päätettiin tehdä toinen olohuoneen jäykistäväseinä.

olohuone, uusi seinä tulee takkaa vastapäätä, saman suuntainen seinä.

Ensin piti tehdä uusi pukki sisätiloihin jotta yletetään kattoon asti, vanha pukki seisoi likaisena vesisateessa eikä se halunnut tulla sisätiloihin sitten millään.. T kävi kaivamassa pressujen alta muutaman parrun ja sai uuden hienon tukipukin aikaiseksi :)

Kattoon kiinnitettiin ensin tukikoolaukset
 Tässä välissä otettiin laser avuksi, mitattiin alajuoksun paikka lattiaan, katsottiin valokuvista lattiavalun alla menevien lattialämmitysputkien kohdat, porattiin lattiaan reiät, asennettiin ohut kaistale pehmeää sujoamuovia alajuoksun alle ja ankkuroitiin alajuoksu metallitappeihin. Nyt siis alajuoksu oli paikoillaan. Seinä tulee oveen asti ns.jäykistävänä ja vas.pääty seinästä tulee sitten normaalina väliseinänä. Seuraavana vaiheena oli mitata yläjuoksun pituus sekä tuettujen koolauksien väliin tulevat klossit, kiinnittää klossit tukevasti ilman nauloja sekä heftata yläjuoksu vain kevyesti kiinni. Kiinnitimme yläjuoksun jotta saimme mitattua väliseinätolpat ja näin hahmoteltua seinä ensin ns."irrallaan paikoillaan".

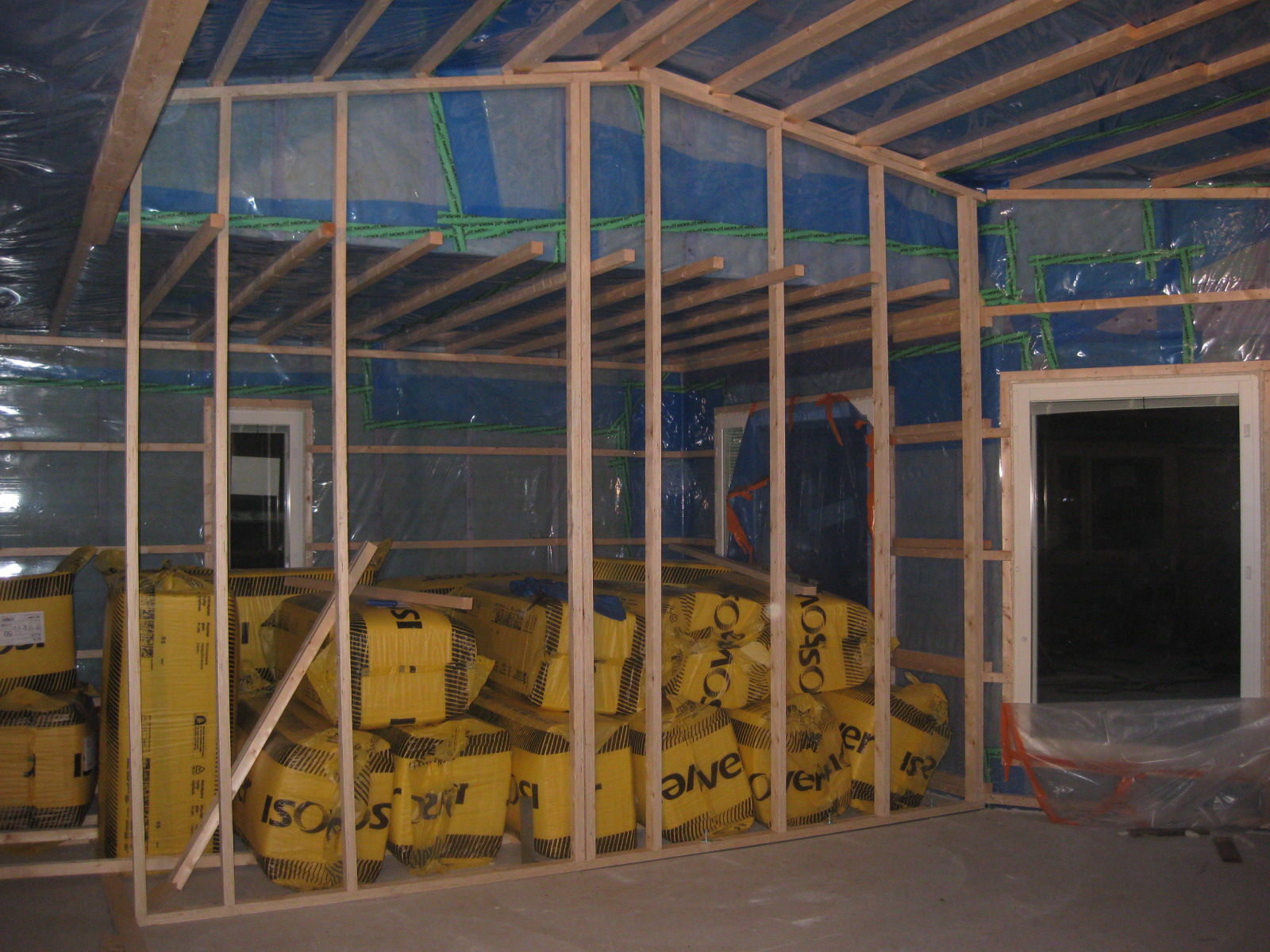

Väliseinä hahmoteltuna, vain yläjuoksu on heftattu kevyesti koolauksiin kiinni, runkotolpat ovat irrallaan, vain tiukasti soviteltuna oikeisiin kohtiin.
Mitattu ja pystyssä hahmoteltu seinä asetettu maahan kiinnitystä varten.
Kun kaikki osat oli mitattu ja leikattu, irroitettiin runkotolpat sekä yläjuoksu ja aseteltiin ne lattialla uudestaan paikoilleen,kiinnitettiin naulapyssyllä ja näin meillä oli valmis runko nostoa vaille valmiina.

Lopputuloksena oli nostaa kokonainen väliseinärunko lattialta seinään, runkotolppien välissä on tukipuita heftattu kiinni jotta seinän nostaminen oli helpompaa ja vakaampaa.Vielä täytyy kiinnittää yläjuoksu koolauksiin sekä lisätä oven kohdalta alajuoksunpätkä oven yläpuolelle tueksi ja myös pätkä runkotolppaa. Viimeistelyä kaipaa myös ankkurointi oven päädystä.. Tyytyväisiä oltiin kuitenkin sunnuntaipäivän saldoon ja homma kävi monta kertaa nopeammin kuin ensimmäisen väliseinän kohdalla!

maanantai 21. marraskuuta 2011

laudoitusta ja räystäslautoja

Sama aihe pyörii nyt hyppysissä usean viikon ajan: ULKOLAUDOITUS. Homma on kyllä jo hyvin hanskassa näin ensimmäistä kertaa kun ollaan laudoittamassa taloa (ja tekemässä kaikkea muutakin ensimmäistä kertaa..)  mutta aikaa siinä menee! Moni kysyy meiltä miten tontilla menee ja mitä siellä teette ja onko joku porukka hommissa ja auttaako joku? Vastaan aina hieman naureskellen että ihan kaksin siellä touhutaan suurimmaksi osaksi ajasta (ja tykätään siitä molemmat) ja opetellaan tekeen itse, jos ei osata niin kysytään neuvoa. Apua ja neuvoja saa esim. vastaavalta mestarilta ja netistä, se on oiva paikka hakea ja googlettaa tietoa jos jonkinmoiseen asiaan rakentamisen suhteen! Täytyy sanoa ettei ne hommat aina ihan heti aukea, mutta kun niitä hieman pähkäilee ja miettii (tekee ensin väärin, ihmettelee ja kiroo..) niin kyllä se homma sitten sujuu :)

Moderniin ulkoverhoukseen kuuluu meillä pienet ja maltilliset pielilaudat eli vain ns.smyydit tulee ikkunoiden ympärille. Pellit teki paikallinen kaveri joka kävi ottamassa mitat ikkunoista ja toimitti sitten ikkunapellit tontille, hyvää jälkeä ja hinta ei kyllä päätä huimannut! Kuvissa smyygit n.mitattuna ja aseteltuna paikoilleen, ei vielä kiinnitetty, liima/silikonisaumaukset? puuttuvat vielä niistä myös mutta hahmoteltuna näyttää tältä.

KHH ikkuna

talo näyttää paljon valmiimmalta smyygien ja peltien kanssa!

autotallin valkoinen(harmaa..)sähköovi.
Ja sitten lisää kuvia laudoituksen etenemisestä, yläosan kalteva osuus olikin sitten taas oma lukunsa ja aikansa.. Koloamista oli joka päädyssä jotta saatiin laudat nätisti meneen katon "ukkopuiden" kohdilta.

turvallisuuden puuttesta voisi saada tämäkin työmaa sakkoja...

hieman pelotti ylhäällä..!

luukun ovi irroitettiin ja mitattiin siihen sopivat laudat.

loppu lähenee 17.11.11 klo 21.32..!
Seinä tuli valmiiksi laudoituksen ja luukun osalta iltamyöhään klo 22:32.. onneksi naapureita ei ihan kovin montaa vielä ole sillä saha ja naulapyssy lauloi vielä tuohon aikaan.. valmiiksi oli saatava ennen kotiin lähtöä!

Tarkoitus oli muuten tänä vuonna vain laudoittaa,asentaa smyygit ja pellit mutta jättää räystäslaudoitus keväälle, koska silloin täytyy maalata ja telineet asentaa uudestaan paikoilleen. HIEMAN pähkäiltyämme päätimme asentaa ja kokeilla räystäslautojen laittoa kun kerta telineet olivat hyvällä kohtaa jo valmiina ja lautaakin saatavilla. T oli sitä mieltä että "ukkopuut" olisi pitänyt maalata ensin valkoisiksi jottei ne "loista" laudoituksen läpi, en ymmärtänyt miten ne edes vois näkyä sieltä?! No, jokatapauksessa seuraavassa kuvia niistäkin, laudat asennettu 5mm välein pikku apupalikkaa apuna käyttäen ja hyvin homma sujui!



lauantai-illan puuhastelua tontilla
5mm raot

valmis!
20.11.11 päivän valossa
luukku ja laudoitus lähempänä( metsästettiin jotain eläintä joka ruopsutti jossain kattoparrujen ja laudoituksen välissä)

Sunnuntaina laskeutui esimmäiset päiväpakkaset -4 ja ulkohommat aloitettiin villasukkiin varustautuneena ennen puoltapäivää! Päätettiin siirtää telineet talon toiseen päätyyn vaikka takapihan puoleinen seinä oli ylhäältä vielä laudoittamataa mutta ajateltiin että nyt on mukavempi touhuta ylhäällä telineillä kun on -4 sillä viikon päästä kun päästään uudestaan tontille hommiin voi lunta jo tulla vaakasuoraan ja pakkasta ollu muutama aste enemmän.. Takaseinä ei ole niin korkea ja siellä on räystäs enemmän suojana. Ja niin, lautakin on jo lopussa, eikä saada sillä edes päätyseinää valmiiksi..mutta tilattu jo lisää tavaraa! Täyttyy muuten vielä sanoa että tuollainen edullinen (100e) laserlaite joka näyttää pystyyn ja vaakaan, ja vaaittaa itsensä on LOISTAVA apuväline tämänlaisissa hommissa jotta tuollaiset koristelaudoitukset saa lähtemään suoraan!

20.11.2011 Aurinko helli ja pakkanen nipisteli poskissa :)


lopeteltiin tähän kun täyspitkä lautakin loppui (pikku ikkunan päällä kapempaa laudoitusta)
Tästä hommat taas jatkuvat kun lautatavara saapuu, niin ja mieskin työreissulta! :)

Takassa tuli!

Sitten taas takka-asiaan.. pari-kolmeviikkoa odoteltiin muurajaa viimeisteleen takkaa jotta saataisiin se käyttökuntoon ja maanantaina 14.päivä hän lupasi tulla. Puolenpäivän jälkeen suuntasin tontille pihahommia tekemään, toisinsanoen karsimaan muutaman kaadetun puun ja suojaamaan puupinoja. Alunperin kaikki puu- ja rakennustavara toimitettiin tontille tiettyyn paikkaan eurolavoista rakennetun alueen päälle ja tavarat suojattiin isoilla pressuilla. Aikaa myöten tavaraa on pressujen alta kaivettu useaan otteseen ja pressut on joutunu koville myrskytuulien ja veden riepottelemina. Lopputuloksen huomasin kun ajattelin avata kaikki pressut kunnon valossa ja katsoa mitä tavaraa sieltä vielä tarvitaan. Vastaan tuli homeisia rimoja ja kastuneita villoja.. T tuli työpäivänsä jälkeen myös hommiin ja aloitettiinkin puutavaroiden uudelleen järjestely ja peittely. Sisäpuolen villat kannettiin sisälle suojaan kosteudelta ja väliseiniin tarkoitetut puut myös. Räystäslaudat, sekatavarapuu sekä ulko-ovet jemmattiin vielä pressuihin.

Mitä takkaan tulee, niin asennettu, lasit ja arinat paikoillaan ja ensimmäinen valkea syttyi 14.11.11! Hormi vetää hyvin ja liekki loistaa valoisasti :)

<3

pientä vesivahinkoa tapahtunut..

14.11.2011

tiistai 15. marraskuuta 2011

vk:t 44 ja 45: Ulkolaudoitus etenee ja autotallissa ovi!

Marraskuu alkoi työntäyteisesti sekä tontilla että varsinaisissa omissa töissä. Itse en päässyt koko viikkoon tontille mutta T aloitti hommat autotallin kimpussa ja sai isänsä avuksi. Homma oli aloitettu lisäämällä tukipuut kattoon koolauksien kohdille jotta autotallinoven asentaja saa moottorimekanismin hyvin sinne kiinnitettyä. Ohjeet tulivat häneltä itseltään joten eiköhän se mekanismi siellä katossa sitten pysy ja ovi paikoillaan. Alustustöihin kuului tietysti myös seinien ja katon levytystä, jota varten T oli vuokrannut pienen kipsilevynostimen avuksi.

2.11.11

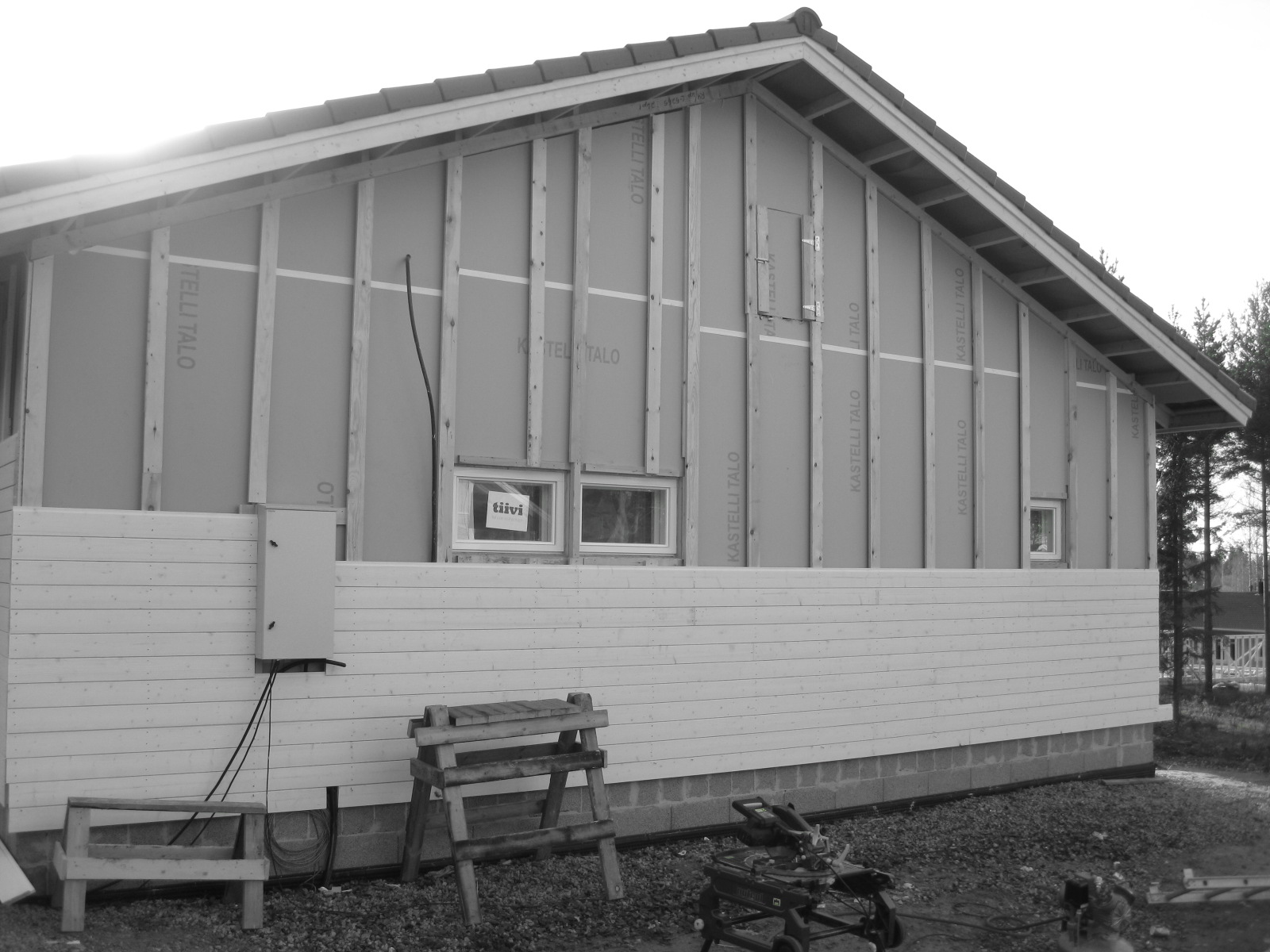

autotallin kattoon ja seiniin tulee tuplalevytys.
Sähköhommat on edelleen jäissä, mistä johtuen muita seiniä ei tallissa voinut levyttää.. Tarkoituksena olisi itse tilata ja vetää kaapelit (ja muut sähköpiuhat) mitä tarvitaan ja saada sen jälkeen sähköasenta tarkistamaan ja kytkemään ne oikeaoppisesti. Sähkötavaratarjouksia ollaan jo saatu mutta ei olla vielä sitten tilattu kun sähkäri joka nämä hommat suostuisi tekemään, puuttuu kuvioista.

Autotallinovi asennettiin lauantaina 5.11.11 paikoilleen ja toiminut on hyvin! Ainoa mikä häiritsee on sen väri, valkoisena se tilattiin mutta minun silmääni se on enemmän vaalean harmaa kuin vitivalkoinen..

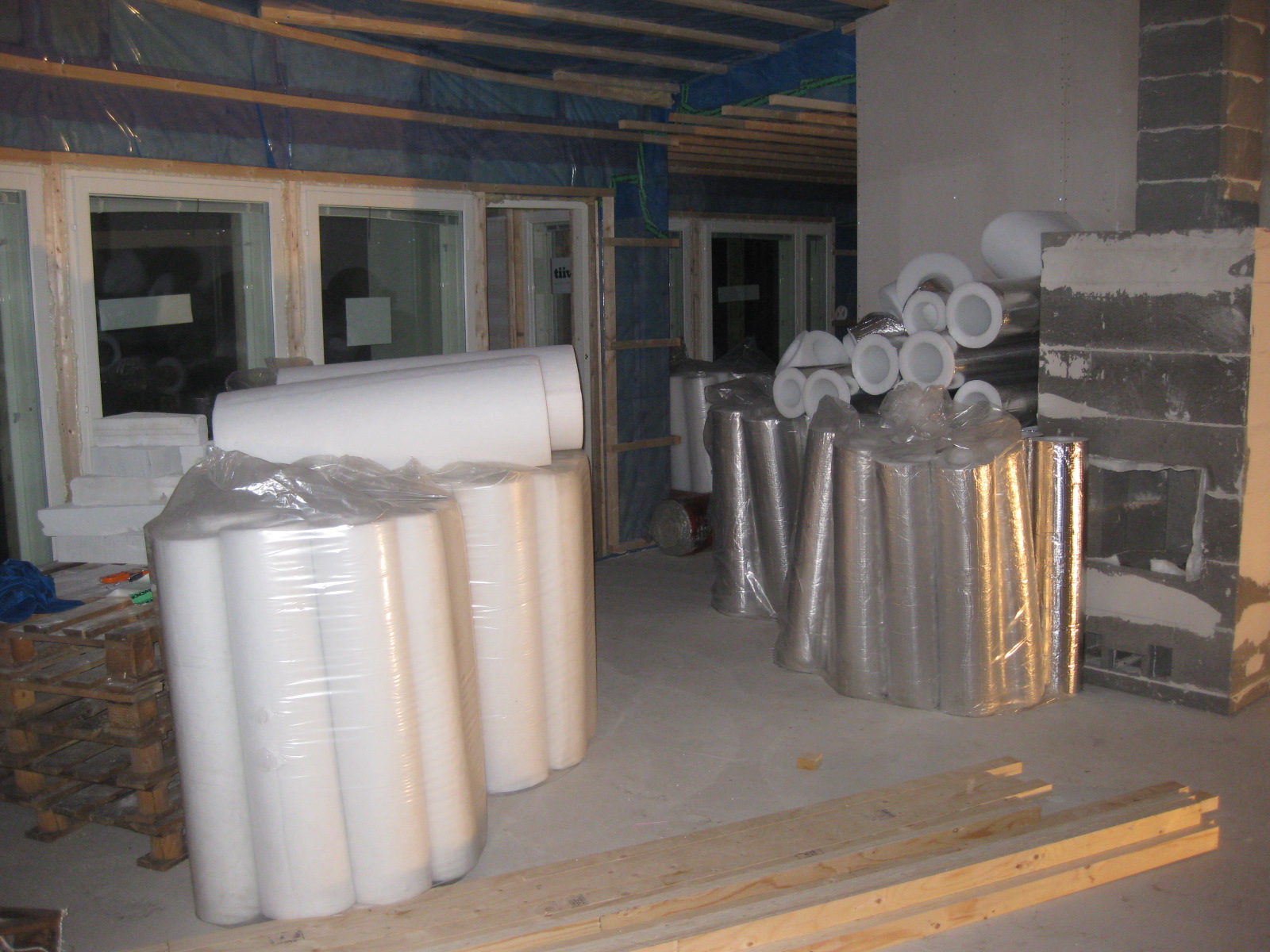

Marraskuun toinen viikko jatkui ulkolaudoituksen parissa, alaosan laudoitus on jo saatu valmiiksi mutta nyt päästiin naapurilta lainaksi saamien telineiden avulla yläosan pariin. T ahersi alkupäivät julkisivun parissa ja torstaina lähennyttiin jo autotallin kohtaa. Samoina päivinä oli tullut lähetys tontille, pihassa odotti iso kasa ilmanvaihtoputkia ja eristeet tulivat seuraavana päivänä. IV-kone tulee sitten jälkitoimituksena myöhemmin Kastellin tukusta, mistä kaikki putket ja eristeetkin tilattiin.

iv-putkien eristeet sisätiloissa suojassa vedeltä
iv-putket ja tavarat autotallissa suojassa

la 12.11.11 siirryttiin päätyseinän kimppuun
Viikonloppuna tehtiin pitkääpäivää tontilla, aamusta herättiin ja tontille päästiin 11 aikoihin ja kotiin lähdetttiin vasta 20-21 aikoihin, yllättävän aikaavievää puuhaa tuo laudoitus, etenkin kun täytyy mitata ja sahata millintarkkaa joitakin kohtia.. :) Työnjako pysyi edelleen samana, minä hääräsin sahan ja lautojen kanssa maanpinnalla T:n huudellessa mittoja telineiltä, toimi!

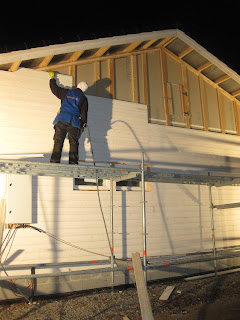

illan pimeydessä

ei paljon päätä huimannut keikkua telineillä..
minun työpisteeni
Autotallin ikkunoiden yläpuolelle tulee pieneksi yksityiskohdaksi kapeampaa laudoitusta kattoon asti, samoin talon toiseen päätyyn vessan ikkunan yläpuolelle. Ja tarkkaa hommaa jotta linjoista tulee suorat, muutamat laudat jouduttiin jo kertaalleen repimään seinästä..


12.11.11 tästä kuvasta tykkään paljon!
Sunnuntaina vietettiin isänpäivää ja oltiinkiin saatu kutsu lounaalle joten aloteltiin ensin hommia tontilla, iv-suunnitelmaan perehtyen, käytiin nauttimassa välillä lounasta ja jatkettiin laudoituksen parissa iltaan asti.



13.11.11


tiistai 1. marraskuuta 2011

vk:t 42 ja 43 Takka muurattu, ulkolaudoitus menossa!

Viikko alkoi mukavasti ja kiireisesti, töitä oli koko viikko täynnä, sunnuntaita lukuunottamatta.. Tiistaina kahviteltiin ystävien kanssa synttäreitä tontilla ja mieleenpainuvat synttärit olikin, kakkua ja kahvia "pystypöydistä" kuunnelleen ulkona riehuvaa myrskyä :)
Synttäritunnelmista jatkettiin koko viikko iltapuuhasteluna ulkolaudoitusta, T oli aloittanut sen maanantaina ja keskiviikkona sitten jatkettiin yhdessä päätyseinän laittamista. Koko taloon tulee moderni ulkoverhous, mikä tarkoittaa hieman leveämpää vaakalaudoitusta. Koristeeksi tulee (ainakin) autotallinpäätyseinään ikkunoiden yläpuolelle kapeampaa lautaa vaakasuunnassa.. Itse olisin laittanut sitä tähänkin päätyyyn, ylä- ja alapuolelle mutta kenties sitä laitetaan vielä vain ikkunoiden yläpuolelle molempiin päätyihin..

17.10.11 aloitettu
Perjantai-aamuna T kävi päästämässä odotetut takan muuraajat sisälle ja homma olikin osittain jo paketissa kun lauantaina päästiin katsomaan. Takka oli siis muurattu, lasit ja arina puuttui, sekä muut metalliosat mutta piipunkin olivat jo saaneet perjantain aikana laitettua. Pinnoituksen suhteen tehtiin niin että sovittiin sen asennus vasta myöhemmäksi, kenties vuoden vaihteen jälkeen vasta. Takkaa saa kuitenkin polttaa ilman laatoitusta, joten ei sitten turhaan sotketa/hajoteta sitä. Vaikka olishan se jo kiva saada kauniimmaksi heti!

21.10.11 asennettu
Ulkolaudoituksen parissa jatkettiin aina kun tontille mentiin (ja jatketaan yhä..) Vkl:na päästiin talon etupuolelle jatkamaan, T :n isä olikin aamusta siellä auttamassa kun itse olin töissä. Lauantaina saatiin myös odotettuja vieraita käymään ja onniteltiin pikkupoikaa 1.v synttäreiden johdosta :) Sunnuntaina aherrettiin lisää ulkohommia ja päästiin autotallin kohdalle laudoituksessa. Laudoitusta tehdään ensin talon ympäri siltä osin kuin yletetään ja  loppuosa kun saadaan telineet naapurilta lainaksi.


Sää oli mitä parhain tähän hommaan!

22.10.2011


sunnuntaina 23.10.11
Viikko 43 alkoi flunssaisesti, T kävi aloittamassa maanantaina autotallin päätyseinän laudoitusta mutta siihen jäikin sitten hommat arkipäiviltä. Seuraavan kerran pääsimme hommiin lauantaina ja silloinkin vain 4tunniksi joten viikon aikana ei ihan hirveästi tapahtunut. Etenimme kuitenkin vkl:n aikana tallinpäädystä takapihan puolelle ja lauantaiksi saimme yhden käsiparin lisää hommiin! :)

mustavalkoiset kuvat on ihania!! haaveilen yhä edelleen kunnollisesta järjestelmäkamerasta..

T ja T hommissa :)

29.10.11
Sunnuntain ja maanantain aikana sää suosi taas ja hommia sai tehdä ihanassa auringonpaisteessa, kunnes aurinko laskee jo ennen klo 18 ja tulee totaalinen pimeys!! Ei kovin myöhään enää ulkohommia näe tehdä!
Ja nyt ollaankin siinä kohtaa että blogitekstit ovat reaaliajassa eli tässä vielä kuvia eiliseltä päivältä ja niistä sitten jatketaan! :)


ja uusi piippukin on pääsyt kuvaan! 31.10.2011

Ma 31.10.11 iltahämärässä remppavalojen loisteessa..
