torstai 11. elokuuta 2011

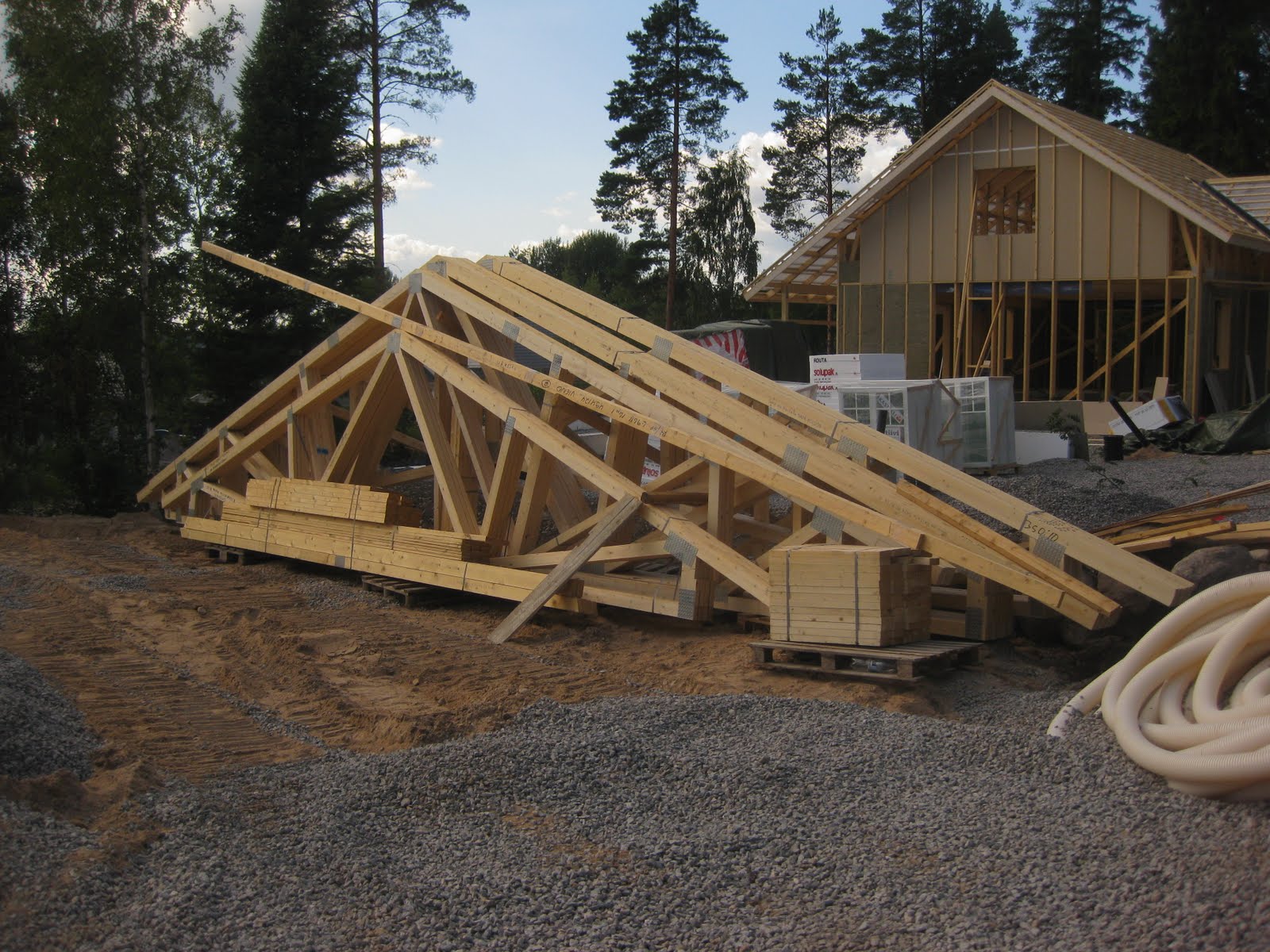

vk 31. 1-7.8.11 > viimeinen viikko ennen talopaketin pystytystä..!!

MAANANTAI 1.8.11 Elokuun alku, hommat hanskassa ja hanskat hukassa..?! Kattoristikot olivat saapuneet tontille!! Maata oli muokattu päivän aikana hurjasti ja takapihamme oli muuttunut hurjasti ja sinne oli ilmestynyt nätti rinne ja oikea alapiha :) Kaikki talon reunat oli nyt peitetty hiekkakasoilla joita me sitten tasoittelimme. Tarkoituksena oli että kaivurikuskimme muokkaa maata hieman jo nyt jotta vesi ei jää makamaan pihaan ja pihan muodot hahmottuvat. Pihahommat jatkuvat sitten ensi keväänä kun maa on painunut ja talo hyvässä vauhdissa.


takapihan hiekoitus, ylijäämä sepelin pyysin sijoittamaan talon reunustalle ns.kulkuväyläksi.

Samana päivänä tuli KVV-vastaavamme tarkistamaan alustavat viemärivedot ja antamaan lisäohjeita. Putkien kallistukset ja oikeat korkeudet saatiin kohdilleen ja miehet saivat luvan jatkaa aloittamaansa hommaa. Minä huolehdin kodinhoitohuoneen kuraeteisen oikean paikan sillä sekin piti melko tarkkaan tietää jo nyt! Samoin molempien vessojen pytynpaikka ja mahdollinen kotelointi katsottiin tarkkaan, hyvältä vaikuttaa! T:n vanhemmat olivat mukana illan aikana hommissa, miehet laittoivat putkia ja me naiset katselimme pihaa :)

takapihan rinnettä

Katselun lomassa aloitimme valmistamaan aluetta huomenna toimitettavalle talopakettitavaralle! Tontilla oli jo valmiiksi muutama puulava ja pitkiä lautoja joista nikaroimme tukevamman, ilmavan alueen. Lisää puulavoja haimme työkaverini tontilta jotka hän oli meidän käyttöön luvannut.

Nyt saa tavarat tulla pihaan!
TIISTAI 2.8.11 Talopaketin toimituspäivä ja kaikki valmista sitä varten.. Vanhempani saapuivat kesälomallaan meidän iloksi ja avuksi tontille auttamaan hommissa. Yhteistalkoot pidettiinkin sitten iltamyöhään viemäriputkia asennellen ja sepeliin kaivellen. Aikaavievää hommaa ja pikkutarkkaa.

putkiin asennettiin metalliset "liuskat" jotka sitten vedetään läpi päälle tulevien styroksian ja kiinnitetään raudoitukseen, näin varmistetaan että putket pysyvät ylhäällä kun ovat ns. 1.raakavalussa kiinni.

Ja niille jotka ihmettelevät: taloon tulee 2 valua. Näiden putkien ja soran päälle asennetaan 10cm styroksia jonka päälle tulee raudoitus, metalliliuskat kieputetaan vielä raudoitukseen jonka jälkeen tulee 1.raakavalu ennen rungon asentamista. Lattiavalu tulee sitten myöhemmin ja siihen tulee styroksit joihin asennetaan vesiputket, lattialämmitys ja lisää rautaa ja päälle lattiavalu. Oman pienen lisän aiheutti autotalli/varasto yhdistelmä sillä se on mittojen mukaan suunniteltu 20cm alemmaksi mitä varsinainen talo. Ja tietenkin sinnekin piti saada laskua kun keskelle tallia tulee oljynerotinkaivo. Vedimme myös putket valmiiksi varaston ja autotallin pesualtaita varten, vaikka niitä ei oltu piirretty, helpompaa tässävaiheessa..!
 Putkien asennuksen ja oikein laskujen jälkeen piti sepeli tasoittaa seuraavana päivänä asennettavia styrokseja varten. Talon perustuksiin oli merkattu keltaisella viivalla taso, mihin asti sepelin piti ulottua. Näppi ja silmätuntumalla tasoittelimme sepeliä. ILta alkoi edetä klo 21 asti ja porukka väheni, molempien vanhemmat lähtivät illansuussa ja me jäimme vielä keskenämme tasoittamaan autotallin pohjaa ja odottamaan talopaketin kuljettajaa joka oli jo kertaalleen ilmoittanut tulevansa piakkoin. Myöhemmin kävi ilmi, että kuljettajan auton hydrauliikka oli pettänyt ja hän oli joutunut jäämään odottamaan korjaajaa joten toimitus tapahtuisi ilmeisimmin vasta iltamyöhään.. 22.30 päätimme kerätä kamat ja lähteä nukkumaan. Matkalla näimme Kastellin auton ja talopakettitavaramme perävaunussa isomman tien päässä odottamassa siirtoa tontillemme. Jännittävää..!!!!

KESKIVIIKKO 3.8.2011 T:n ollessa töissä, lähdin vanhempieni kanssa tontille hommiin. Saavuttuamme sinne, oli perustusporukka meitä lasermittareiden kanssa vastassa. Yksinkertaisesti sepeliä oli aivan liikaa perustusten sisässä. Ei auttanut kuin alkaa lapiohommiin ja roudata sitä eilen tasoitettua sepeliä sieltä pois.. Eikä ihan vähääkään, sepeliä oli paikoitellen  5-10cm liikaa. No, homma tuli hoidettua sitten pikkuhiljaa valmiiksi, mielessäni kirosin eilen kuultuja sanoja "ei oo niin sentin päälle tää tasoitus" kun kyselin ohjeita tasoituksen korkeudesta.. prkl. :) Muurausporukalle kuului siis vielä styroksien laitto pohjan sisälle, he jatkavat hommaansa huomenna ja sitten onkin raudoituksen ja valun vuoro! Raakavalun piti alunperin olla perjantaina mutta styroksien toimittamisessa oli epävarmuutta joten sitä siirrettiin ma aamuun klo 06.00 samana päivänä piti asennusporukan tulla, mutta sitä siirrettiin tiistaille. Onneksi kaikki meni sen suhteen mutkattomasti. Osa talopaketin tavaroista oli toimitettu yön aikana ja nyt peittelimme ne sateelta suojaan.



vk 30. 25-31.7.11 > 2vk aikaa ennen talopaketin asennusta..!!

MAANANTAI 25.7.11 Muurausporukka oli vielä työn touhussa mutta homma edistyi hyvin. Kerroksia oli kasaantunut ja pohja hahmottui hyvin. Osa routalevyistä oli jo tilattu tontille mutta salaoja- sekä sadevesiputkitavarat puuttuivat vielä joten lähdimme niitä hakemaan. Tarkoituksena oli laittaa putket itse mutta tässäkohtaa emme edes tajunneet kuinka paljon niissäkin olisi hommaa... Minä hermoilin aikatauluista sillä edessä oli raskas viikko sekä yövuorojen merkein töissä että tontilla pohjahommia valmistellen. Heti muurauksen jälkeen saisimme aloittaa putkien vetämisen ja aikataulu vaikutti tiukalta sillä talopaketin toimitausaika olisi viikon päästä ja pystytysporukka tulisi 8.8.11...!!!
TIISTAI 26.7.11 Yövuoron jälkeen hieman unille ennen päivän palaveria lämpöjärjestelmistä.Olemme kaavailleet maalämpöpumppua lämmitysjärjestelmäksi joten oli aika mennä kuulemaan tarjous sekä maalämpöpumpusta, lattialämmityksestä ja ilmanvaihdosta. Hintavertailua olemme tehneet jonkinverran mutta tällä kyseisellä firmalla takuu oli kaikista paras ja hintakin kilpailukykyinen. Ainoa asia jota epäröimme on se että viilennys tapahtuisi lattian kautta eikä ilmastoinnista. Käyttökokemuksia olisi kiva kuulla tästä systeemistä! Palaverin jälkeen suuntasimme tontille purkamaan anturan laudoitusta. Sorkkarauta ja vasara kädessä aloitimme purkuhommaa ja pikkuhiljaa laudat antoivat myöden. Siinä ilta hurahtikin rattoisasti hikipäässä lautaa kannellen, tontilta suoraan suihkun kautta oikeisiin töihin.. Tätä se olisi jatkossakin :)




KESKIVIIKKO 27.7.11 Muurausporukka sai hommansa valmiiksi ja hyvältä näytti, vaikkakin homma ei ollut ihan ruusuillatanssimista sillä suunnitelija oli tehnyt merkillisiä muutoksia. Ylin harkkokerros oli suunniteltu muurattavaksi puolikkaista harkoista, jokainen harkko piti siis halkaista ja sovitella yhteen, siinä työmiehet kiittelivät.

olohuoneen valokaari saattoi aiheuttaa pientä päänvaivaa..

Alunperin tälle päivälle oli suunniteltu sisäpuolen täyttöä, mutta koska aikatulu ja hommat olivat siinävaiheessa ettei se ollut mahdollista tuotiin tonsille sepeliä ulkopuolen putkien peittoa varten. Päivällä heti töistä päästyään lähdimme T:n kanssa kohti tonttia remppavaatteet taas päällä. Vastassa meitä oli maankaivurimme joka olikin jo oma-aloitteisesti aloittanut kaivuut salaojaputkia varten ja tehnyt yhden sivustan valmiiksi. Minä pääsin laittamaan salaojaputkia talon ympärille ja asentamaan kaivoja, hauskaa hommaa :) Samaan aikaan T asensi isänsä kanssa patolevyä muurin suojaksi sekä pähkäili sähkön saamista taloon sillä emme olleet saaneet sähkösuunnitelmaa vielä ( emmekä tajunneet..) ,joten mitään vetoja ei perustusten sisään vielä mennyt.. Joku viisaana tietty olisi ne laittanut ja anturan alta mutta onneksi meillä oli jätetty puolen harkon verran pois talon varaston seinästä tulevia maalämpöpumpun putkia varten, joten päätimme hommata vesiputkea jolla saisimme kaapelit sen sisällä vedettyä. Samalla minä halusin varaukset etu- ja takapihan valaistuksia varten jotta vuoden päästä niitä ei tarvitse kaivaa uudestaan maan alle. Samassa aukossa oli siis 3x75mm putkea maalämpöpumpun asennusta varten sekä 4mustaa vesiputkea sähköihin.

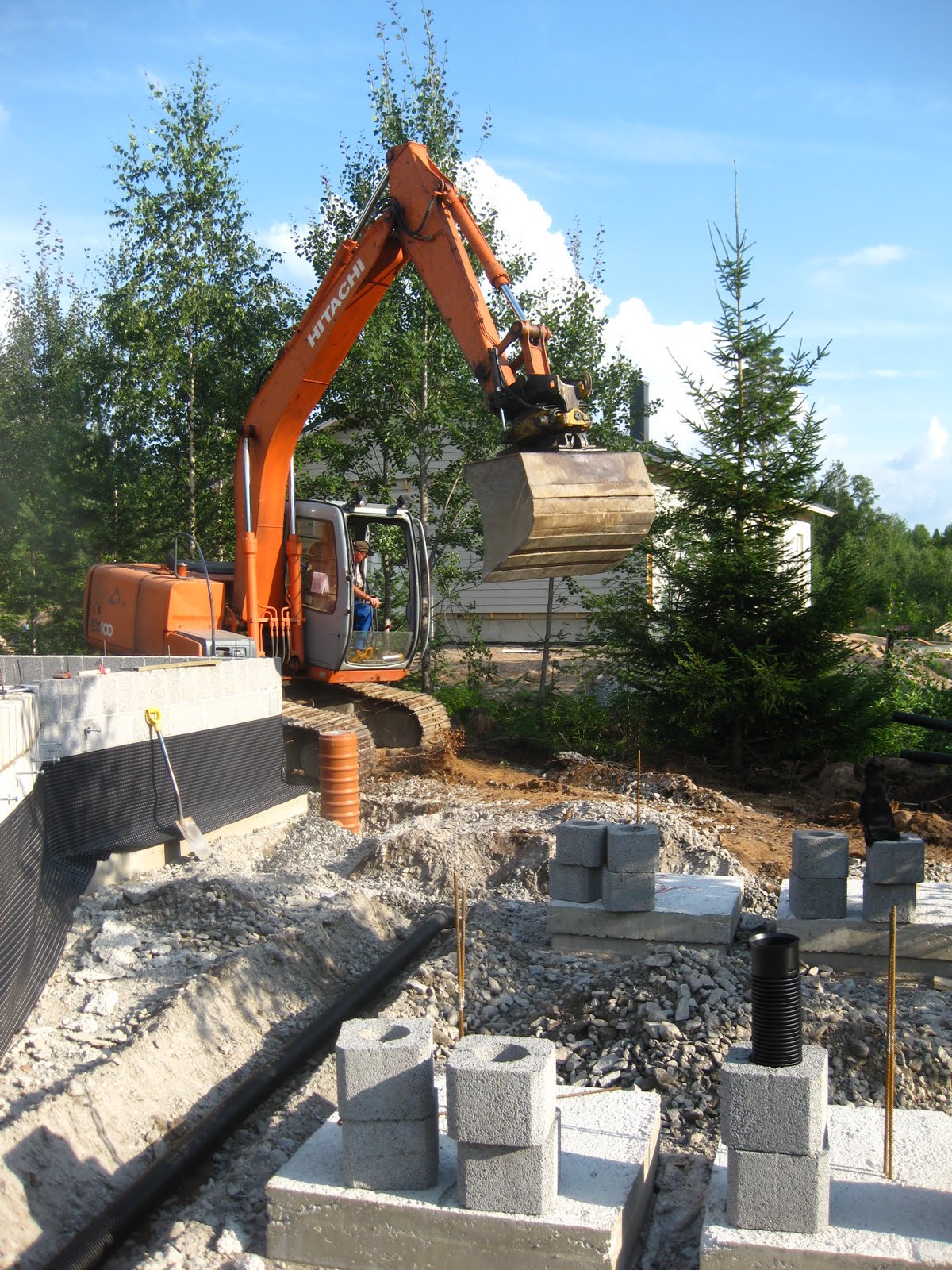

TORSTAI 28.7.11 Hommat tontilla jatkuivat salaoja- ja sadevesiputkien asentamisella. T ahersi vielä patolevyn kanssa ja asensi varausputket paikoilleen. Ja yllättäen, vettä satoi kaatamalla.. Kaikki kunnia kyllä maankaivurillemme joka on ahertanut kelloa katsomatta todella ahkerasti välillä lisää tavaraa hakien.

aukko seinässä läpivientiputkiavarten..

Salaojaputkien kohtaaminen.




Samana päivänä kaivurikuskimme sai täytettyä perustusten reunoja sepelillä jota me sitten ahkeraan levittelimme tulevia routalevyjä varten. Routalevyt tuntuivat olevan kiven alla sillä niitä ei ollut edes tehtaalla riittävästi sillä kysyntä heinäkuussa oli ilmeisesti kovaa. Halusimme 50mm levyjä joita laitoimme limittäin jottei kylmärajaa tarvitsisi saumata.

Etupihan valoja varten vedetty vesiputki peitettiin ja pää tulpattiin muovilla, löytyy sitten pienellä kaivamisella etuterassin kulmalta. Putki kulkee talon sisältä perustusten reunassa sepelin ja routalevyjen alla.

Ensimmäiset autotallin seinustan routalevyt asennettuina.
Pitkän päivän jälkeen suuntasin vielä viimeiseksi yöksi töihin ennen perjantain sisäpuolen täyttöä..

PERJANTAI 29.7.11
Saavuimme tontille n.klo 14 maissa ja hiekkaa oli tuotu pihaan usempikin kasa! T:n isä oli ollut aamulla jo tontilla hommissa ja sisäpuolen styroxit oli laitettu loppuun ja etupihan roytalevyjä jo peitetty hiekalla. Takapihan ja vas.puoleisen sivustan reunat olivat vielä vailla routalevyjä mutta sisäpuolen täyttöä aloitettaisiin tänään hiekalla.

Sisäpuolen hiekallatäyttö, minikaivuri sisäpuolella auttoi lapiointiurakkaa.

täytön ja tasauksen jälkeen alkoi täryttäminen..

Täytön ja täryttämisen jälkeen laitoimme radon-putken, pitkää valkoista haitariputkea talon sisälle, joka seinästä n.1,5m. Läpiviennit tehtiin 2-kohtaan vahvistettuihin tukipalkkeihin ja putki nousee ylös makuuhuoneen vaatehuoneesta. Illalla lopettelimme klo 21 maissa työt ja lähdimme kotiin lepäämään ennen sauraavan päivän urakkaa :)




LAUANTAI 30.7.11 Saavuimme tontille aamuvirkeinä klo 9 jälkeen ja siellä olikin jo hommat olleet muutaman tunnin käynnissä. Sepeliä oli tullut useampi kuorma ja sisä-että ulkopuolella oli jo sepelipäällystettä. Meidän hommamme oli tasoittaa 30cm sepelikerros hiekan päälle, johon sitten tulisi viemärivedot.

Tasoitetun hiekan päälle 30cm sepeliä..

Lopputuloksena 30cm sepelipatja suurinpiirtein tasattuna (viemäriputkia odottaa..)
Hommat eivät siihen tasoitukseen loppuneet vaan homma jatkui takapihan routalevyjen leikkaamisella, aikamoista palapelin tekoa se homma olikin! Mukavan leppoista kylläkin, vaikka sepelin tasoittaminen ja terassipilarien ympäristön saaminen tasaiseksi jotta styroksit pysyivät ehjinä niiden päälle astuttaessa, ei ihan heti onnistunutkaan..

kuinkakohan tarkkaan työmiehet olisivat näitä heitelleet/leikanneet..?

tässä vaiheessa olohuoneemme ihana kaariseinä sai muutamat valitukset.. lopputulos palkitsee!
Auringon ihanasti lämmittäessä, n.28 asteessa ja valon tuplautuessa valkoisista styrokseista, ei mukavempaa päivää olis voinut ajatellakaan sillä illalla olisi luvassa rentoa meininkiä ystävien kanssa. Tosin siinä auringossahan se selkä paloi kunnolla.. Takapihalla oli pilarien kanssa hommaa, sillä märäys oli että jokaisesta kylmästä tolpasta 1,2m oli eristettävä levyillä. Käytännössä koko terassialue tasoitettiin ja vuorattiin routalevyillä. Tässä vielä muutama kuva lauantaipäivän saldosta.

palapeli koottuna
